主题
制片管理与数据统计
快速上手
| 步骤 | 图示 |
|---|---|
| 管理者设置制作排期 | ![]() |
| 管理者建立制作对象 | ![]() ![]() |
| 管理者创建任务,并设置任务的制作状态、负责人、审阅人 | ![]() |
| 项目成员创建关联画布,以便开始制作 | ![]() |
| 负责人在画布中完成制作并选择素材提交任务 | ![]() ![]() |
| 审阅人完成审阅 | ![]() |
| 负责人或管理者需及时更新任务状态 | ![]() |
制片管理最佳实践
想让项目统计中的进度、产出、片比和成本准确,请注意以下操作的顺序和细节:
| 步骤 | 具体操作 | 注意事项 |
|---|---|---|

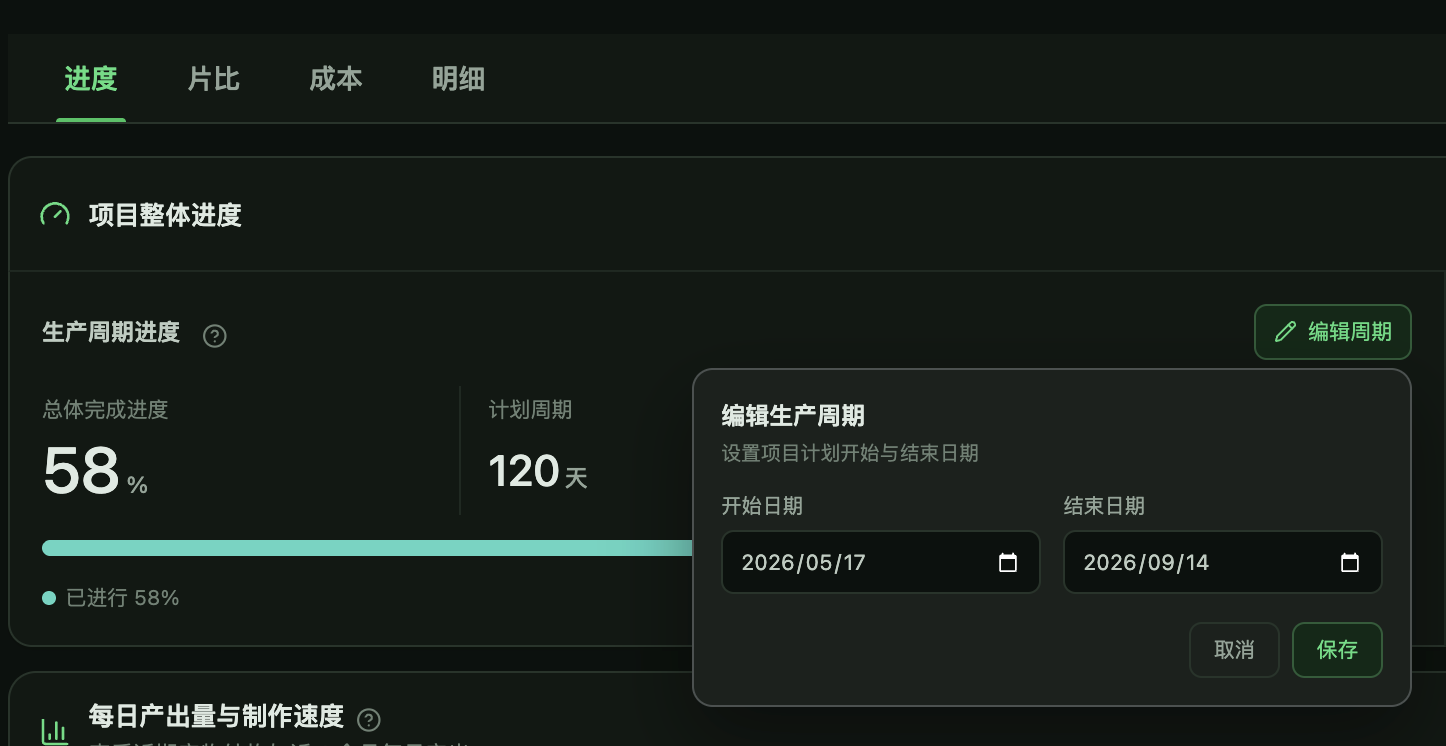

| 管理者设置制作排期 | 进入项目统计页,在进度页面点击「制作排期」,填写计划开始日期和计划结束日期 | 不要为了调整页面数据而频繁修改计划日期,只有实际排期发生变化时才修改。 |
| 管理者建立制作对象 | 在场次管理/美术管理页面建立任务实际服务的集、场、角色、角色造型、大场景、小场景、道具或道具形态等「制作对象」 | 不要重复创建同一个制作对象,也不要为了方便查找将任务挂载到无关对象。对象层级或归属错误会影响场次、角色、场景和道具维度的进度统计。 |
| 管理者创建任务,并设置任务的制作状态、负责人、审阅人 | 在任务管理页面对应的「制作对象」下创建「任务」,并设置负责人、审阅人和制作状态 | 一条任务只能归属于一个制作对象。不要在多个对象下重复创建同一项工作,否则任务总数、对象进度和人员进度可能被重复计算。 |
| 为没有明确制作对象的特殊工作创建「未关联任务」 | 已有明确服务对象的任务不要故意设置为未关联,否则无法纳入对应场次或美术对象的细分进度。 | |
| 项目成员创建关联画布,以便开始制作 | 在任务管理页面点击「去制作」,为「任务」关联已有项目画布,或者新建关联画布 | 一个画布可以关联多个任务。同一画布服务多个任务时,需要确保具体素材提交到正确任务,否则任务、负责人和所属对象的数据归属可能不准确。 |
| 相同「制作对象」下的相关「任务」可以继续关联已有画布 | 不同场次或不同美术对象尽量使用不同画布。如果跨对象共用画布,按场次、角色、场景或道具查看时会出现数据失真的情况。 | |
| 负责人在画布中完成制作并选择素材提交任务 | 在关联画布中完成视频、图像、音频或文字制作,尽量使用项目内可追溯的生成流程 | 尽量减少下载后在外部修改、再重新上传的操作。外部制作过程和成本无法被系统完整记录,可能导致生成过程数据缺失、单位积分低于实际成本。 |
| 保留原始画布、生成节点、素材版本、生成记录和积分记录 | 不要为了整理页面随意删除画布、生成节点或历史版本。已提交素材可以保留审阅记录,但来源追溯、生成过程和部分统计可能受到影响。 | |
| 从项目画布中选择具体素材节点,并提交到画布已关联的正确任务 | 不要将素材提交到与其实际内容无关的任务,否则会造成任务进度、制作对象、负责人和审阅状态归属错误。 | |
| 同一画布关联多个任务时,为每份素材选择准确的目标任务 | 同一个素材节点尽量不要重复提交给多个任务。重复提交后,同一素材可能同时对应多个任务和审阅状态,导致按任务、对象或审阅状态统计时重复计入。 | |
| 上传素材也可以提交任务审阅 | 上传视频会计入审阅通过时长,但外部制作产生的积分或费用通常不会进入项目成本,因此可能改变片比,并使每通过秒积分低于实际制作成本。 | |
| 审阅人完成审阅 | 在审阅页面对提交内容选择“待定”“驳回”或“通过并入库” | 审阅不及时会导致通过率、片比和制作完成进度滞后。 |
| 负责人或管理者需及时更新任务状态 | 在任务管理页面根据实际工作情况及时更新任务制作状态 | 制作状态和审阅状态相互独立。工作已经开始但仍为“未开始”,或工作已经结束但仍为“制作中”,都会导致任务状态分布和人员进度不准确。 |
| 对不再使用的「制作对象」下的「任务」进行关闭 | 尽量不要直接删除仍有关联画布、生成记录、审阅记录或积分记录的任务。删除可能使进度重新计算,但不应抹除历史产出、审阅记录和积分成本。 |
项目统计数据口径
进度统计
| 指标 | 计算方式 | 示例说明 | 删除制作对象是否有影响 |
|---|---|---|---|
| 计划的制作周期 | 计划结束日期-计划开始日期 | 9 月 14 日-5 月 17 日=120 天 | |
| 已耗时间 | 当前日期-计划开始日期;小于 0 时按 0 计算,最高不超过计划制作周期 | 已耗时间 70 天 | |
| 距离制作结束时间 | 计划结束日期-当前日期;最低为 0 | 距离制作结束还有50 天 | |
| 制作周期进度 | 已耗时间 ÷ 计划制作周期 | 70 ÷ 120≈58% | |
| 生产制作进度 | 审阅通过的有效任务数 ÷ 有效制作任务总数 | 72 ÷ 120=60% | ⚠️有影响 |
| 细分制作进度-场次 | 当前集/场审阅通过任务数 ÷ 当前集/场有效任务总数 | 3 ÷ 5=60% | ⚠️有影响 |
| 细分制作进度-角色/场景/道具 | 当前对象及统计层级内审阅通过任务数 ÷ 有效任务总数 | 东方青苍完成 6/9≈67% | ⚠️有影响 |
| 项目成员进度 | 当前成员负责任务的审阅通过数 ÷ 当前成员负责的任务总数 | 10 ÷ 14≈71% | ⚠️有影响 |
| 忽略默认任务 | 将未完成的默认任务从有效任务总数中排除;已完成默认任务仍保留 | 完成 3/5,忽略 1 个未完成默认任务后为 3/4=75% | ⚠️有影响 |
每日产出
| 指标 | 计算方式 | 示例说明 | 删除制作对象是否有影响 |
|---|---|---|---|
| 生成任务次数占比 | 当前类型生成任务次数 ÷ 全部类型生成任务次数 | 图像生成 10 次 ÷ 总计 26 次≈38.5% | |
| 当日产出量 | 当天符合当前产物类型和审阅状态的成功产物数量;按照素材生成日期统计 | 9 月 6 日“通过并入库”的视频 5 个 | ⚠️有影响 |
| 全部产物数量 | 未提交审阅+待审阅+待定+驳回+通过并入库的成功最终产物数量 | 4+5+2+3+12=26 个 | ⚠️有影响 |
| 审阅状态筛选 | 根据产物当前审阅结果筛选;未进入审阅链路的产物归为“未提交审阅” | 选择“驳回”后,只展示当前存在驳回审阅关系的产物;同一素材提交多个任务并产生不同状态时,可能在多个状态筛选结果中出现。 | ⚠️有影响 |
片比统计
| 指标 | 计算方式 | 示例说明 | 删除制作对象是否有影响 |
|---|---|---|---|
| 有效生成总时长 | 当前项目内所有画布中成功通过 AI 方式生成的视频时长之和;不要求提交任务审阅。按生成素材版本 ID 去重 | 项目画布共成功生成 2,480 秒视频,其中只有 800 秒提交审阅,有效生成总时长仍为 2,480 秒;上传视频时长不计入有效生成时长 | |
| 审阅通过总时长 | 提交至任务审阅且当前结果为“通过并入库”的视频时长之和;不区分视频来自 AI 生成还是外部上传 | AI 生成视频通过 312 秒,外部上传视频通过 60 秒,审阅通过总时长为 372 秒 | ⚠️有影响 |
| 审阅通过时长占比 | 审阅通过总时长 ÷ 有效生成总时长 | 372 ÷ 2,480=15% | ⚠️有影响 |
| 片比 | 有效生成总时长 ÷ 审阅通过总时长,以 1:X 展示 | 2,480 ÷ 372≈6.7,展示为 1:6.7;通过时长为 0 时显示“—” | ⚠️有影响 |
成本统计
| 指标 | 计算方式 | 示例说明 | 删除制作对象是否有影响 |
|---|---|---|---|
| 积分总成本 | 当前项目画布下所有实际扣除积分之和,包括视频、图像、音频、文字和 Agent 等消耗 | 生成失败未扣积分,因此不计入;各类成功生成累计 29,660 积分 | |
| 视频每生成秒积分 | 本项目画布内视频生成实际消耗积分 ÷ 本项目画布内生成视频总时长 | 10,000 ÷ 2,480≈4.0 积分/秒 | |
| 每通过秒积分 | 本项目画布内视频生成实际消耗积分 ÷ 审阅通过视频总时长 | 10,000 ÷ 372≈26.9 积分/秒;通过时长为 0 时显示“—” | ⚠️有影响 |
| 审核未通过积分 | 当前存在“驳回”审阅结果的产物所对应的实际积分之和 | 200+300+400+250+350=1,500 积分 | ⚠️有影响 |
